На ул. Караульная ведётся укладка финишного слоя асфальта

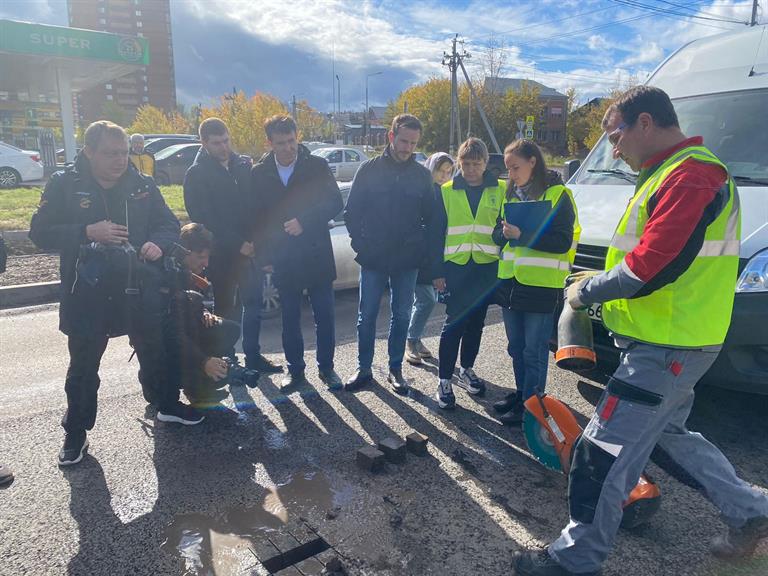

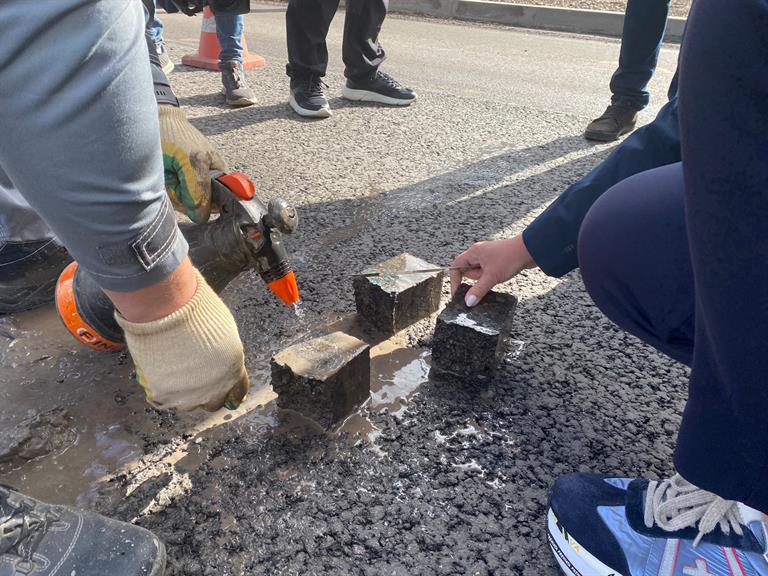

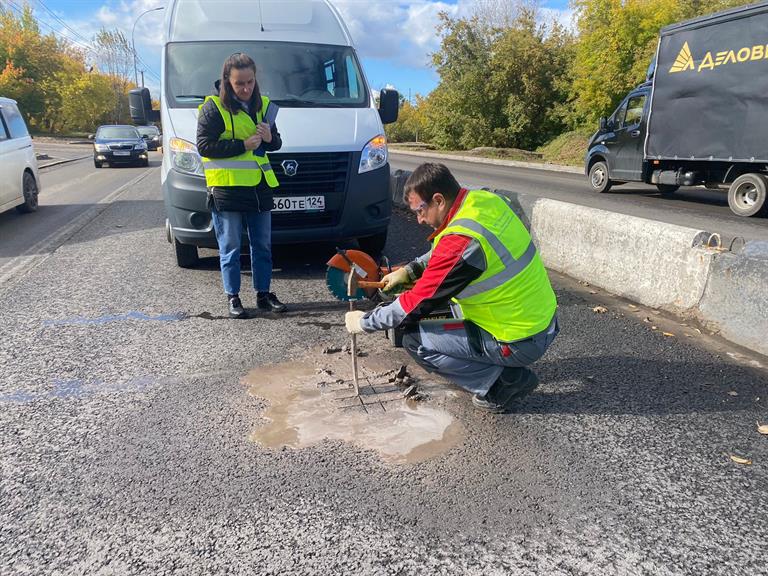

Состоялось очередное выездное совещание дорожного штаба, созданного по поручению главы города Владислава Логинова для контроля ремонтной кампании на улично-дорожной сети краевого центра. На сегодняшний день подрядные организации завершили работы на 55 участках улично-дорожной сети, 35 из которых являются объектами национального проекта «Безопасные качественные дороги», инициированного Президентом страны. Первый заместитель главы Красноярска Вадим Войцеховский, возглавляющий штаб, а также представители заказчика, подрядчика и дорожной лаборатории проверили ход ремонта ул. Караульная. Там ведётся укладка финишного слоя асфальта. Специалисты лаборатории УДИБ сделали вырубки образцов нового асфальта для проверки качества.


Необходимые данные могут быть получены только в лабораторных условиях. Экспертиза позволяет выявить возможные нарушения, допущенные работниками на определенном этапе производства. Испытания проходят готовые образцы асфальта, а также асфальтобетонные смеси и все составляющие, такие как песок, щебень, минеральный порошок и битум. Специалисты проверяют материалы на соответствие ГОСТам. Процесс испытаний занимает два дня.

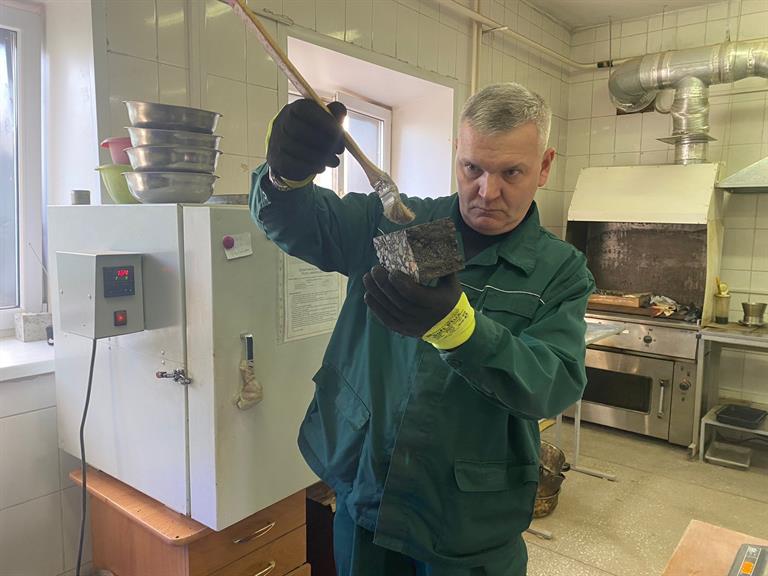

«На объекте отбирается асфальтобетонная смесь. В лаборатории она разогревается до высокой температуры, изготавливаются образцы для дальнейшего испытания на содержание воздушных пустот. Также мы проверяем стойкость асфальтобетона к колееобразованию путём прокатывания нагруженного колеса с шиной. Также мы отмываем смесь, чтобы посмотреть её зерновой состав и количество битума, сравниваем с составом, утверждённым заводом изготовителем. Если выявляются несоответствия, подрядчику выписывается предписания, чтобы он переделал некачественно выполненные работы», - рассказала начальник отдела лаборатории Полина Попова.

Сразу после отбора вырубок специалисты могут определить толщину уложенного слоя покрытия. На ул. Караульная она составила 5 см, что соответствует требованиям.


В лаборатории УДИБ все приборы поверены и отвечают современным требованиям. Помимо лаборатории управления, работу подрядчика проверяют представители Стройнадзора. Кроме того, надзорные органы могут инициировать проверку по жалобам горожан.


Напомним, в настоящее время дорожный ремонт ведется на 17 объектах, работы должны быть завершены до 15 октября. Места, на которых проводились вырубки, должны быть восстановлены за счёт подрядчика. Если жители заметили, что подрядчик не сделал этого, можно сообщить в службу 005 либо в службу заказчика.

«По поручению главы города работ​ы по укладке асфальта, оснащению проезжей части и тротуаров по всем объектам улично-дорожной сети должны быть завершены до середины октября. Требуем от подрядных организаций выполнения запланированных объёмов в срок. Ежедневный контроль их работы является залогом исполнения ими контрактных обязательств», - говорит первый заместитель главы города Вадим Войцеховский.
